Alliance Novobud відзвітував про динаміку будівництва житлових комплексів у Києві та Броварах за серпень

Alliance Novobud відзвітував про динаміку будівництва житлових комплексів у Києві та Броварах за серпень

Будівельна компанія Alliance Novobud, що займається зведенням житлових комплексів у столичному регіоні, розповіла про динаміку будівництва ЖК Montreal House, Krona Park II та “Лісовий квартал”. Протягом серпня на будівельних майданчиках тривали активні роботи.

на правах реклами

Про це, як передає КВ, повідомили у пресслужбі компанії.

“Шановні клієнти, звітуємо щодо динаміки будівництва у серпні на майданчиках Alliance Novobud”, — зазначили у компанії.

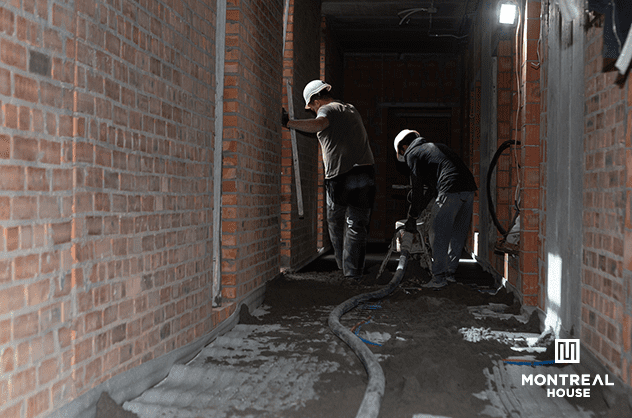

Так, у ЖК Montreal House, що будують на вулиці Великій Васильківській, 102/У, займаються монтажними та інженерними роботами. У блоці 1 монтаж трубних магістралей житловими поверхами інженерних систем водопостачання й теплопостачання виконали на 85%, у блоці 2 — на 95%. В обох блоках також тривають роботи з влаштування цементної стяжки на типових поверхах та в місцях загального користування. На житлових поверхах блоків електромонтажні роботи виконали на 30%.

У блоці 3 виконується монтаж тримальної алюмінієвої підсистеми під встановлення світлопрозорих алюмінієвих конструкцій. У блоці 4 монтаж світлопрозорих алюмінієвих конструкцій готовий на 40%. Окрім цього, в обох блоках завершили роботи з прокладання кабельної електротехнічної продукції по квартирах.

На території паркінгу житлового комплексу триває влаштування гідроізоляції верхньої плити паркінгу, готовність якого — 60%. Також компанія займається монтажем трубних магістралей з влаштування дощової каналізації.

Alliance Novobud відзвітував про динаміку будівництва житлових комплексів у Києві та Броварах за серпень

Загалом, за словами будівельної компанії, нині триває процес під’єднання зовнішніх інженерних мереж водопостачання та водовідведення до міських комунікацій. Зокрема, роботи з під’єднання побутової каналізації (К1) виконали на 80%, а роботи з підключення будинку до водопровідної мережі (В1) — на 70%.

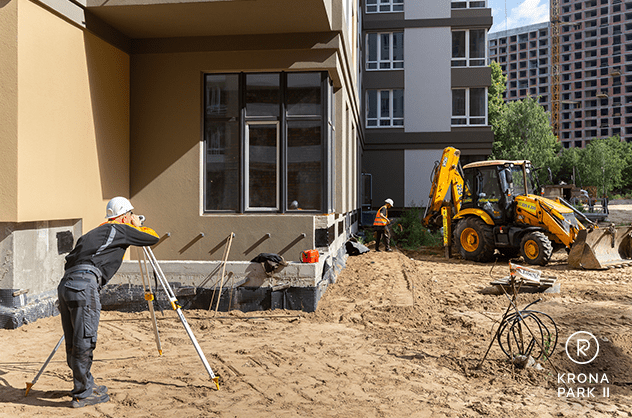

У ЖК Krona Park II, що в Броварах, також тривають активні роботи. Так, будинок 3 вже отримав сертифікат про прийняття в експлуатацію. У будинку 5 розпочали влаштування системи водопостачання та каналізації, а також продовжується зворотна засипка ґрунтом пазух фундаменту та утеплення стін підвалу. Окрім цього, тривають роботи з влаштування покрівлі — вже влаштовані армовані бетонні стяжки за ухилом по утеплювачу. Також у будинку розпочали монтаж ПВХ-конструкцій вікон. Наразі повністю змонтували 2-5 поверх, а в роботі — 6-7 поверх.

У будинку 8 розпочали влаштування внутрішньобудинкових мереж електропостачання та освітлення, а також виконуються роботи з влаштування фасаду. На секції №1 ці роботи завершили на 75%, на секції №2 розпочали. Окрім цього, триває монтаж ліфтового обладнання.

Alliance Novobud відзвітував про динаміку будівництва житлових комплексів у Києві та Броварах за серпень

У будинку 9 тривають пусконалагоджувальні роботи та виконується чистове оздоблення місць загального користування. Також розпочали виконання благоустрою прибудинкової території. А в будинку 10 займаються встановленням дверей “холодних переходів”. Також на об’єкті виконуються роботи з влаштування фасаду, готовність яких — 95%. Окрім цього, в будинку тривають роботи з внутрішніми сантехнічними мережами й розпочали влаштування внутрішньобудинкових мереж електропостачання та освітлення.

У будинку 12 продовжується виконання покрівельних робіт секції №1 та секції №2. Також розпочали монтаж ПВХ-конструкцій вікон. У будинках 14 та 16 завершили влаштування пальового поля та повністю виконали роботи з буроін’єкційних паль.

Alliance Novobud відзвітував про динаміку будівництва житлових комплексів у Києві та Броварах за серпень

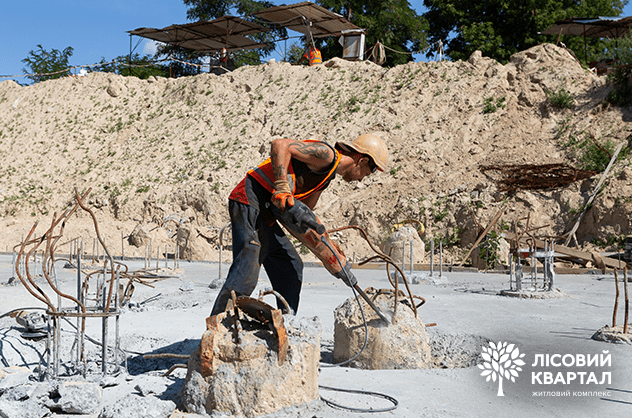

Також компанія звітує про хід будівельнних робіт у ЖК “Лісовий квартал”, що в Броварах на вулиці В. Чорновола. У будинку №16 виконали бетонування фундаментної плити секції № 1. Окрім цього, виконується підготовка до влаштування ростверку секції 2.1. На об’єкті розпочали влаштування вертикальних монолітних конструкцій вище відмітки 0,000 секції 2.2.

Alliance Novobud відзвітував про динаміку будівництва житлових комплексів у Києві та Броварах за серпень

Нагадаємо, будівельна компанія Alliance Novobud, що займається зведенням житлових комплексів у столичному регіоні, повідомила про отримання сертифікату про прийняття в експлуатацію будинку №3 у Krona Park II. Житловий комплекс активно зводиться у Броварах.

Читайте: Будинок №3 у ЖК Krona Park II ввели в експлуатацію, — Alliance Novobud

Фото: пресслужба
