KAN Development прозвітувала про динаміку будівництва ЖК “Файна Таун” у серпні

KAN Development прозвітувала про динаміку будівництва ЖК “Файна Таун” у серпні

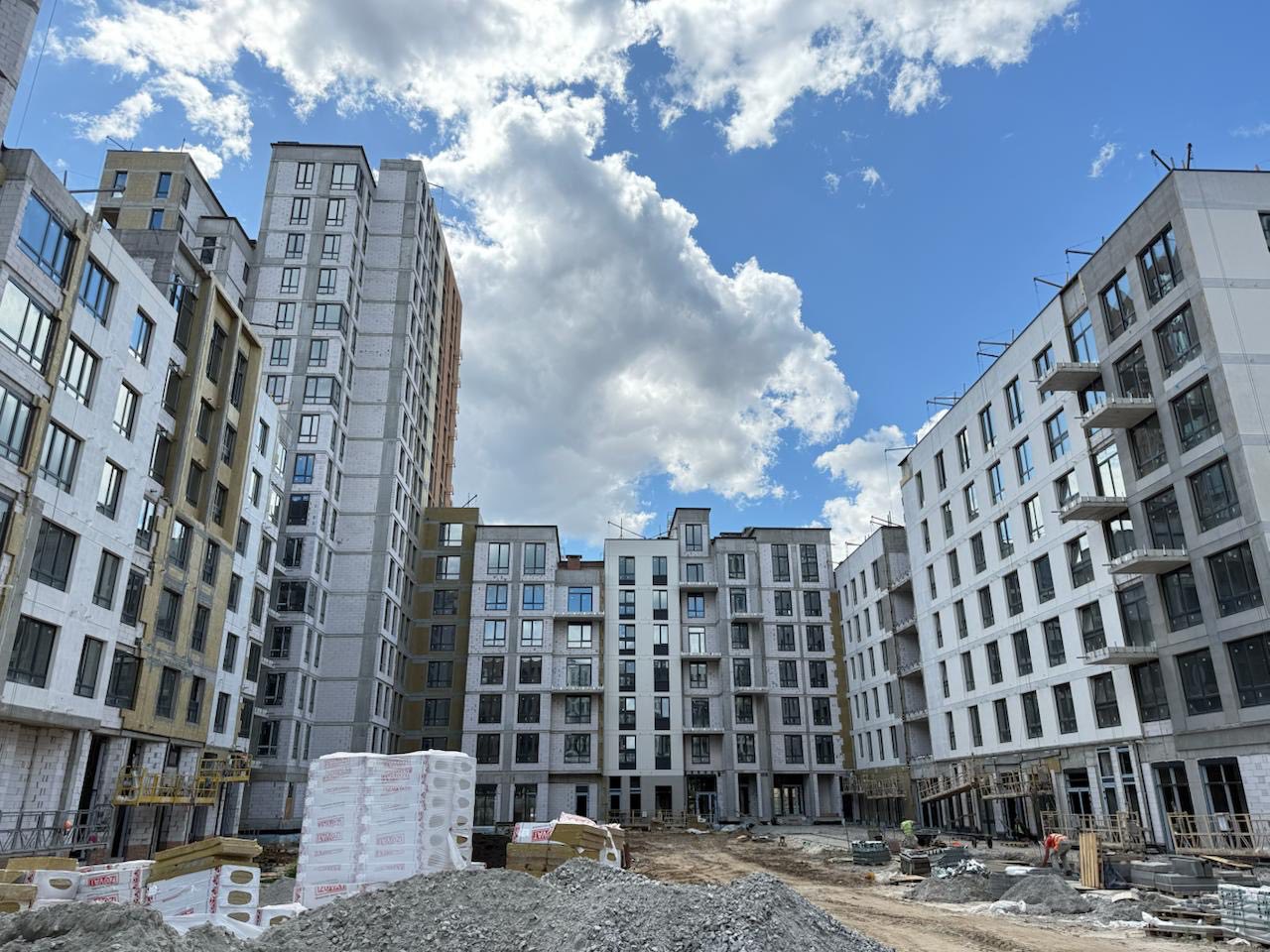

Столична девелоперська компанія KAN Development прозвітувала про хід будівництва житлового комплексу “Файна Таун” у Києві. У серпні девелопер здійснював будівельні роботи на будмайданчиках будинків № 38-42. У звіті зафіксовано прогрес на всіх етапах – від фундаментів до інженерних систем та внутрішнього оздоблення.

[ на правах реклами ]

Про це КВ дізналася з повідомлення пресслужби KAN Development.

“Ділимося свіжим звітом про прогрес робіт у будинках №38-42: від фундаменту та фасадів — до внутрішнього оздоблення й інженерних мереж”, – йдетьсяу  повідомленні.

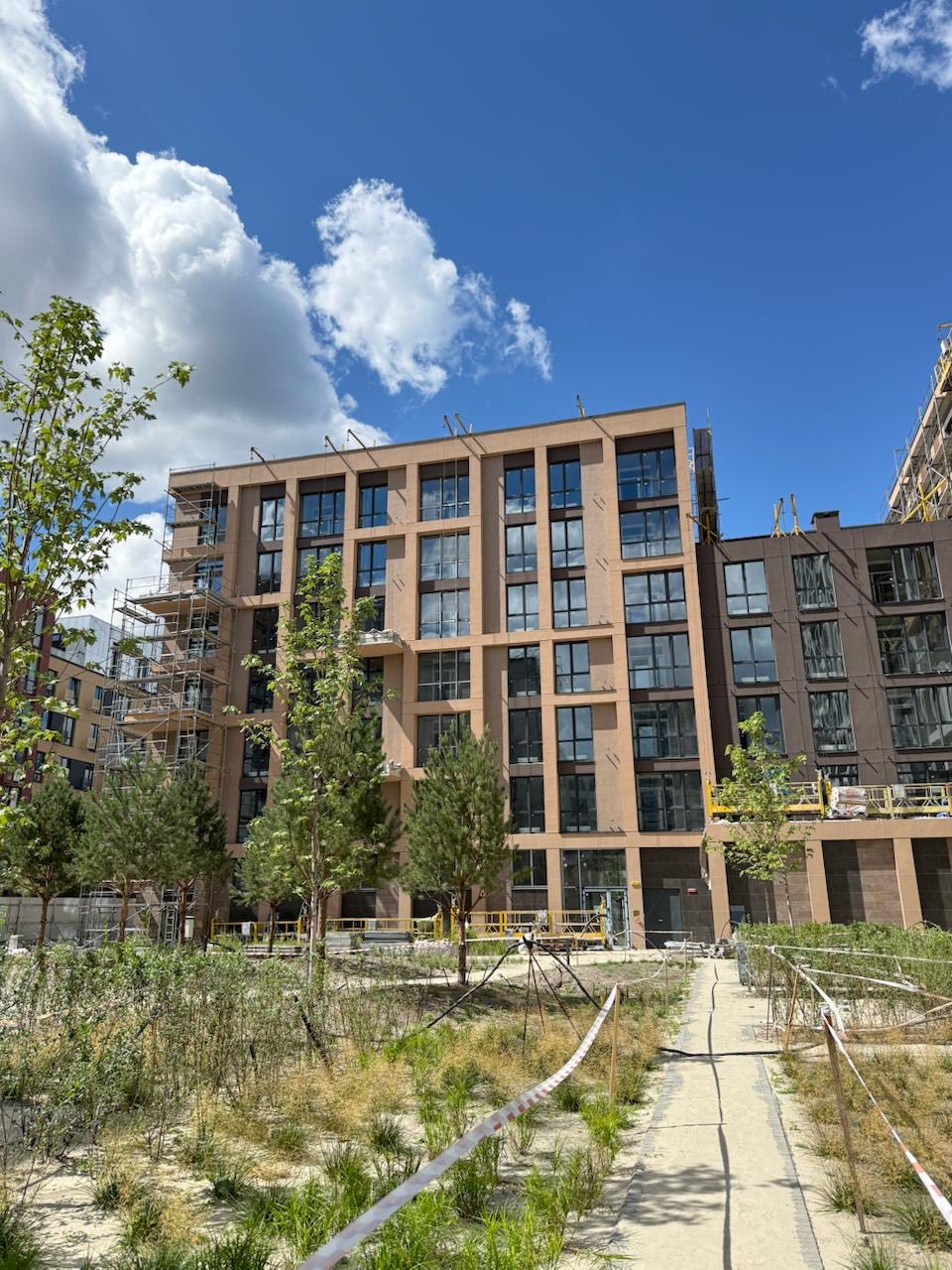

За словами представників компанії, будинки перебувають на різних стадіях готовності, проте у кожному з них значна частина робіт уже виконана. Зокрема, в будинку №38 повністю завершено всі внутрішні роботи (тинькування, плитка, стяжки, гідроізоляція, стелі). Працює система відеонагляду (90%) та завершуються роботи зі світильниками (95%). Протипожежні двері готові на 99%.

“Фасад та покрівля: стіни з газоблоків (586 м³), інверсійна покрівля – готово; утеплення 99%, тинькування/фарбування 95%, вікна REHAU 100%, керамограніт 100%, кошики для кондиціонерів 50%, огородження балконів 15%, оздоблення балконів 95%”, – розповіли в компанії.

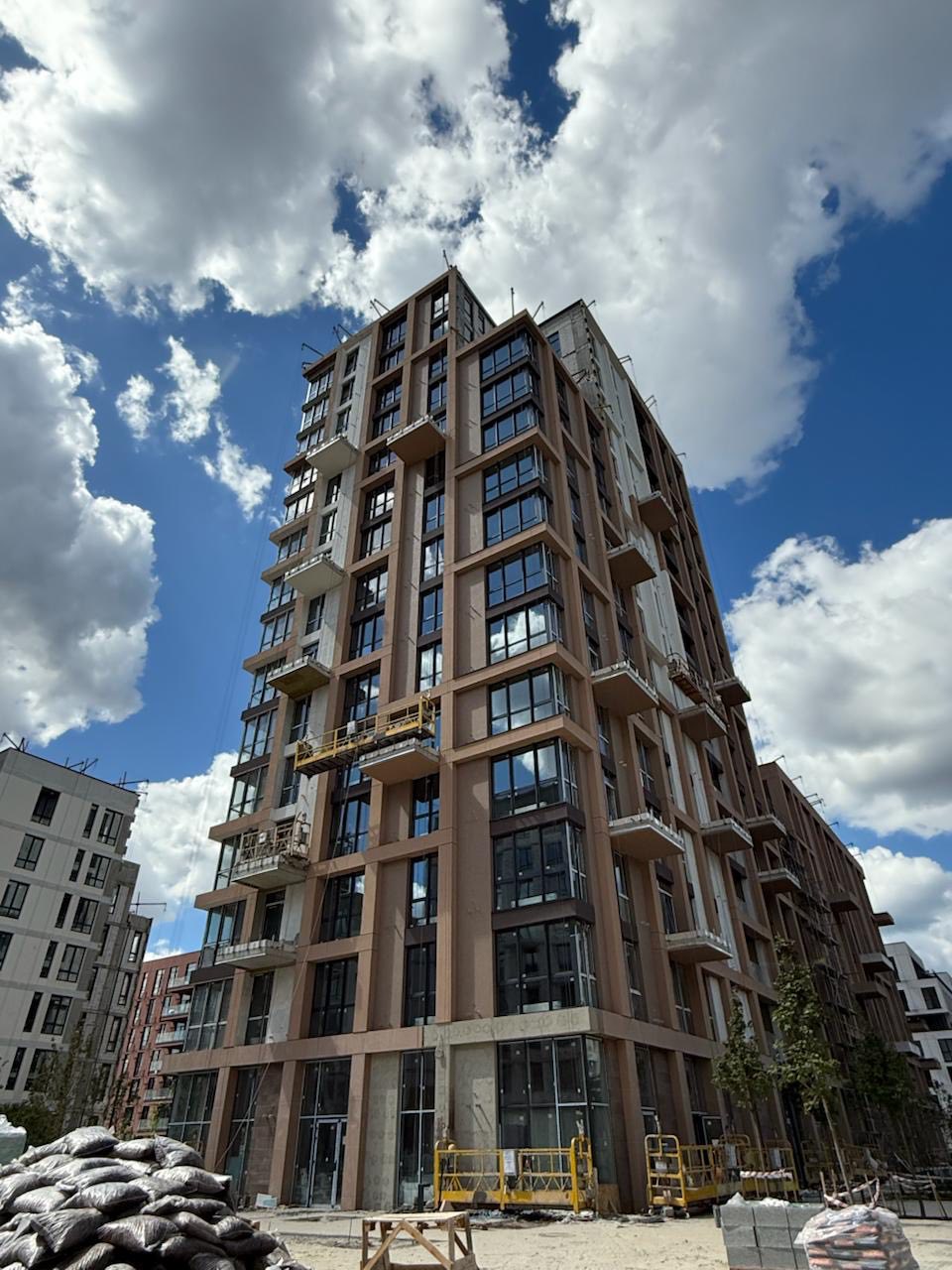

У будинку №39 також завершено всі внутрішні роботи, включаючи двері, тинькування, плитку та гідроізоляцію. Фасадне утеплення виконане на 98%, а вікна встановлені на 100%, а керамограніт на 90%. Крім того, у процесі встановлення кошиків для кондиціонерів, огородження та оздоблення балконів.

«2 ліфти Otis, ІТП, водопровід, каналізація – завершено; електрика 99%, світильники 95%, відеонагляд 90%», – повідомляють у компанії.

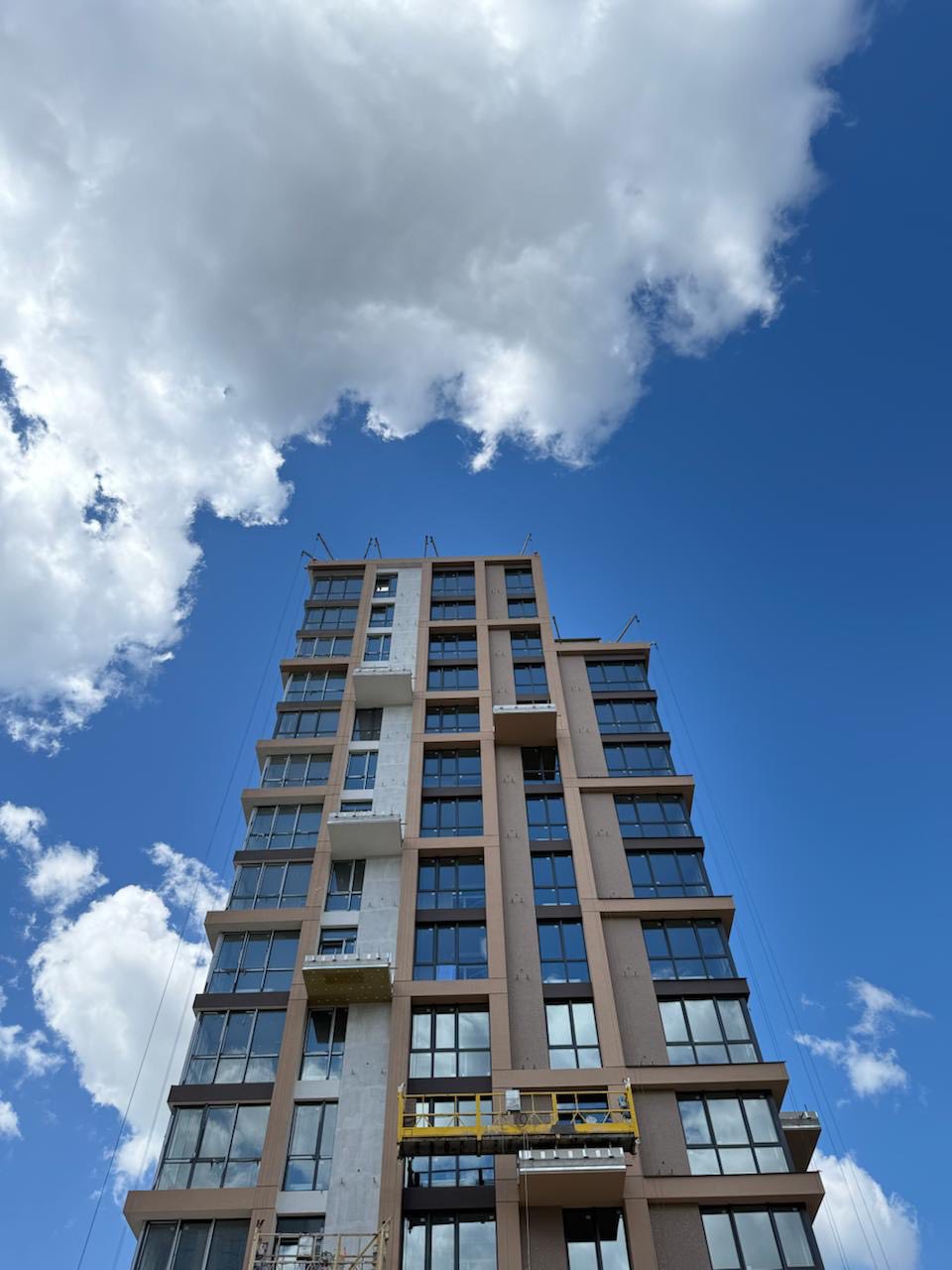

У будинку № 40 продовжуються фасадні роботи – утеплено 50%. Встановлено вікна REHAU та покрівлю, кошики для кондиціонерів змонтовано на 65%.

«Внутрішні роботи: двері 95%, лючки 90%, тинькування та стяжки виконані на 85%, ліфти Otis готові на 90%, а інженерні системи підведено на 70-85%, протипожежні системи 80%», – йдеться у звіті.

У будинку № 41 будівельники завершили стяжки (100%) та роботи з встановлення дверей і люків (95%). Встановлено алюмінієві двері (90%) два ліфти, а вікна 1-го поверху на 85%. ІТП завершено на 98%, змонтовано радіатори, електрика, водопровід та каналізація – на рівні 75-85%.

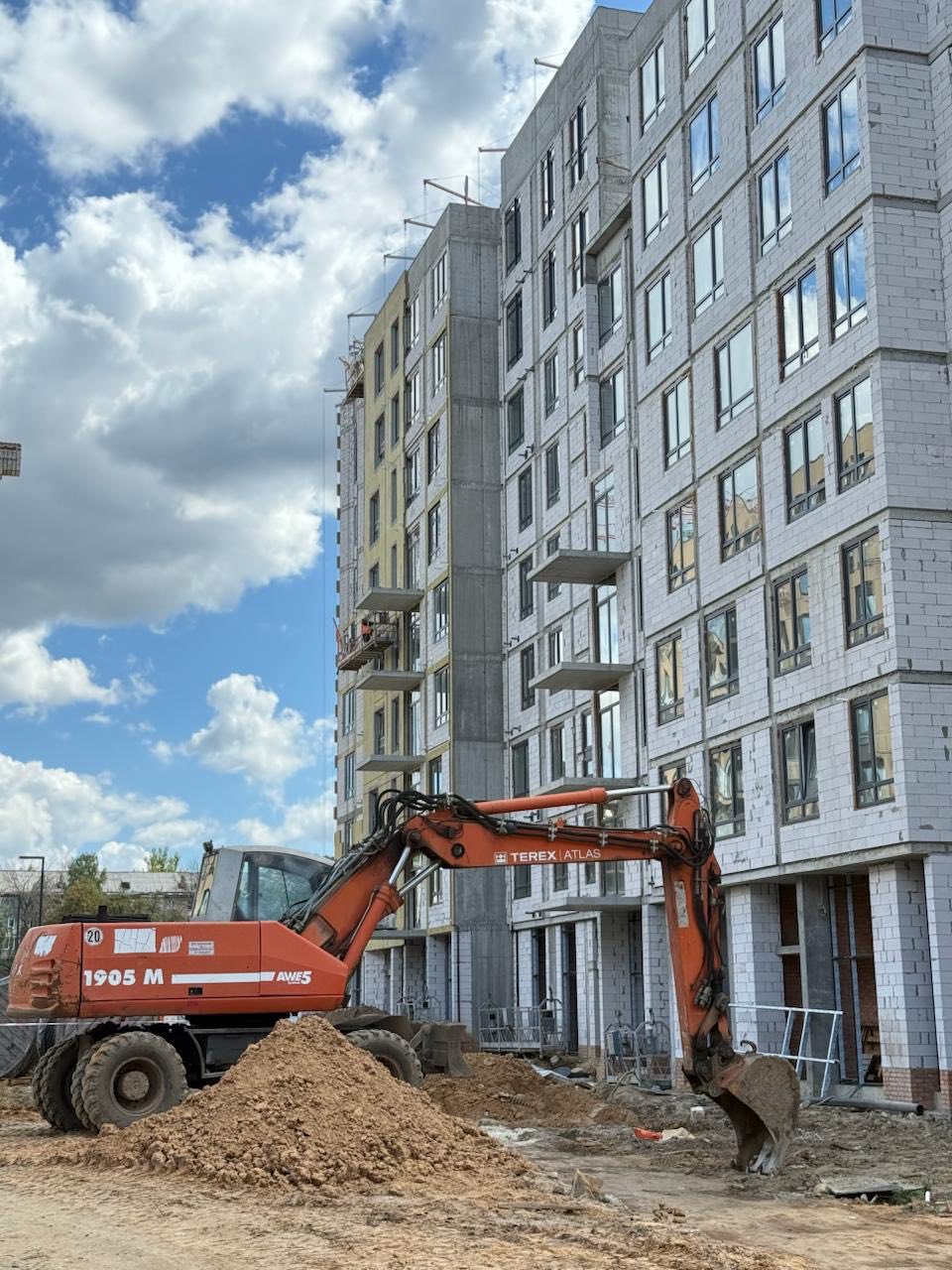

У будинку № 42 готовий каркас, сходи та 95% перегородок. Роботи з електрикою та каналізацією ще тривають.

«Стіни (1500 куб.м газоблоків) та покрівля 90%, утеплення 35%, вікна REHAU 90%», – зазначають представники компанії.

Нагадаємо, що житловий комплекс Respublika у Києві увійшов до шорт-листа престижного світового конкурсу World Architecture Festival 2025 у категорії Completed Buildings: Housing, представляючи Україну на міжнародній арені.

Читайте: KAN Development оприлюднив дані про зміни в будівництві ЖК “Республіка”

Фото: пресслужба KAN
